人手一份,中央空调系统调试方案(全国统一版)

2018-10-25 21:31
来自: 制冷百家公众号 收藏 分享 邀请

文章比较枯燥,希望同行坚持看完,对新手调试还是有些帮助的。 1前期准备工作 1)、中央空调系统安装完毕,经全面检查符合设计、施工验收规范和设备产品技术文件的要求,准备送电、运转、调试。 2)、要求相关人 ...


文章比较枯燥,希望同行坚持看完,对新手调试还是有些帮助的。



1前期准备工作



1)、中央空调系统安装完毕,经全面检查符合设计、施工验收规范和设备产品技术文件的要求,准备送电、运转、调试。

2)、要求相关人员熟悉本工程的全部设计资料,领会设计意图和状态参数,掌握系统中设备、部件的工作原理、运行程序,弄清送回风系统、供冷系统、供电系统、自控系统的全过程,并了解多种阀门、调节装置检测仪表所在位置。

3)、检查电源、水源、设备是否符合运行条件,并绘制出通风空调系统流程图。

4)、按需要配置好经鉴定合格的测试仪表和工具,并了解仪表原理和性能,掌握它们的使用和校验方法。

5)严格岗位责任,各司其责,做到统一指挥,对设备的启停、各种阀门的开闭、技术参数的测定,应按要求操作,对存在的问题应如实记录,以便最后的确认和更改。



2设备单体运行调试



1、水系统运行准备



单机试运行前水系统作试运行的准备,冷却塔水盘或设定补水点灌水,待系统管网满水后,打开自动排气阀上的阀门,放出系统中的空气;然后再逐个放出风机盘管,新风空调器等管路内的空气,并接通各用电设备的电源,为系统运行作好准备工作。

(排空)

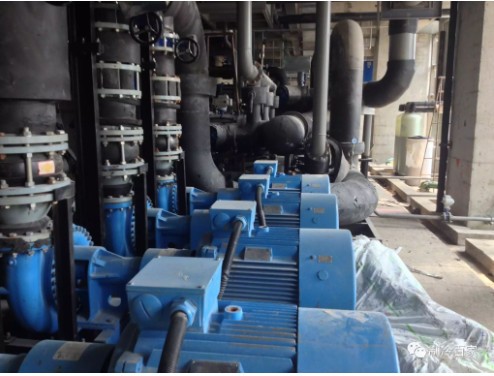

2、水泵单机试运行



1)、关闭出口阀门,开启进水阀,待水泵运行后再将出水阀慢慢打开。

2)、水泵点动后,应立即停止运转,观察电机运转方向,如不符合工作要求,应调换电机相序;

3)、水泵再次启动时,检测电机、电压、电流、振动、噪声等技术参数,并不得超出规范要求,如有不正常现象应立即停机分析原因,检查处理;





4)、水泵运行过程中,应监听水泵轴承、电机轴承有无杂音,判断轴承是否损坏,轴承运转时滚动轴承温度不高于75,滑动轴承不应高于70,电动轴承温升不大于电机铭牌的规定值;

5)、水泵经检查符合要求后,按规定连续运转2小时,如无异常即为合格;水泵运行结束,应将阀门关闭,切断电源开关,并按调试运行表格逐一填写。

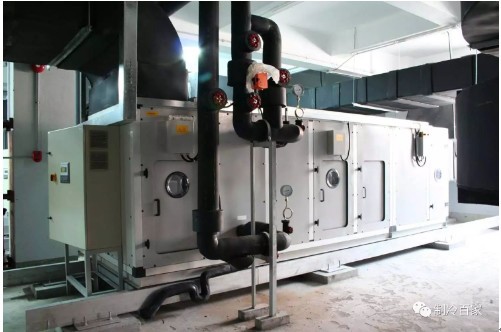

 2、风机、风柜试运转



1)、风机试运前,应认真清理机房,大量的灰尘和杂物可导致过滤的污染和堵塞;

2)、开风机之前,应将风道和风口的调节阀放在全开位置,三通调节阀放在中间位置,空气处理室中的各种阀门也放在实际运行位置;

3)、通风机和电动机的皮带轮端面在同一平面上,运轮皮带的松紧度适中;





4)、风机起动后,立即停止运转,检查运转方向是否正确,是否与机壳标注方向一致,否则调换电源接线历次试验;

5)、风机正式启动时,机内不得有异物杂音,运转正常后,应用钳形电流表检测起动电流,运行电流、振动、噪声,并在可能的情况下,试运行30分钟后检测轴承温度,需达到设备说明书的文件要求;



经上述检查确认无误后,应连续运转2小时,如未产生其他问题,即为合格,并将测试结果按表填写。

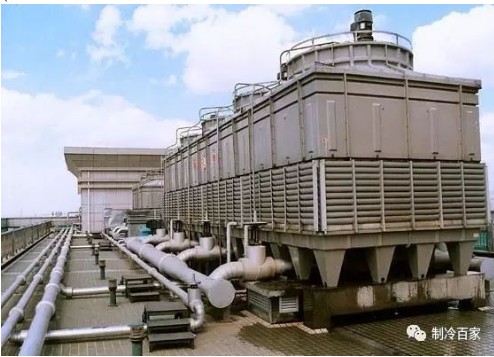

 3、冷却塔试运转



1)、认真清理冷却塔内杂物,尤其是排水槽是否顺畅,以防运行时溢出;

2)、起动冷却塔后检查电动风扇运转方向,并使其符合运行要求;

3)、冷却塔旋转布水器应灵活适当,调整进塔水量使喷水量和吸水量达到平衡状态,不得出现溢流;



4)、冷却塔运转后,记录电气各种参数和设备运行状态,如无异常情况,应连续运行2小时,并做好运行记录。

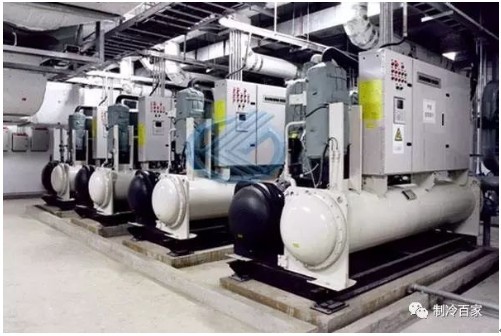

4、冷水机组试运转





1)、根据设备的技术要求,现场密切配合厂家保证外部设备可靠有效工作;

2)、设备启动顺序:

制冷机起动时外部设备起动顺序是:



冷却泵、冷冻泵开启电动阀冷却水塔制冷机



制冷机关闭顺序是:



关闭制冷机冷却塔次冷冻泵冷却水泵冷冻机出水电动阀冷却塔出入水电动阀



3)、各设备的开启和关闭时间按制冷机厂商的要求配合整定;

4)、在主机运行过程中,按起停顺序认真检查设备工作状态,并应填表记录。



3空调系统联合试运行



经过上述单体设备的试运行调试结束后,我们就可以开始进行联调了;



1)、空调系统联运试验是在单机试验合格的基础上进行的,同时也是对前期安装质量的综合检查和考核,是最终产品能否达到设计指标、能否满足业主要求的体现。

2)、中央空调调试是一项综合性较强的技术工作,需多种专业的密切配合和有关工种协同工作。



4风量测定与调整



1)、开启风机进行,先测总风量是否满足设计风量要求,做到心中有数,如达不到要求应分析原因并制定解决办法;

2)、系统风量测定应用皮托管、微压计等仪器测试,对系统调整可采用基准风口调整法流量等比分配法从系统最远、最不利的环路开始,逐步调向通风机、空调风柜;

3)、风口风管测试用热电风速仪,转杯风速仪用定点法和均匀移动法测出平均风整并计算出风量;



4)、风口风量和风速、新风量、排风量、回风量的实测值与设计风量的偏差不大于10%,新风量与回风量之和应近似等于总的送风量;

5)、测试点截面位置选择应在比较均匀稳定的地方,一般选在产生局部阻力之后4-5倍管径,以及局部阻力之前约1.5-2倍管径的直风管段上;

6)、在矩形风管内测定平均风速时,应将风管测定面划分为若干个相等的小截面,使其尽可能接近正方形。圆形风管则根据管径大小,将截面分成若干个同心圆,每个圆环测量四个点。


5自动调节仪表


1)、自动调节系统运行后,应对系统正常运行效果的分析,查明影响系统调节品质的因素,并判断能否达到设计效果;

2)、通过调试应使空调系统的露点温度和室温的各控制点,保持在设计允许的工作范围内。

3)、测定系统联动运行的综合指标,是否满足设计与生产工艺要求,如果达不到规定要求时,应在测定中进一步调整。

4)、测定系统联动运行的综合指标是否满足设计与生产工艺要求,如果达不到规定要求时,应在测定中进一步调整。




鲜花

握手

雷人

路过

鸡蛋
粉丝 阅读1323 回复0
上一篇:
中央空调系统调试方案1——设备单体运行调试发布时间:2018-10-25
下一篇:
中央空调调试的九个温度——排气温度发布时间:2018-10-25
关闭

站长推荐课程 上一条 /1 下一条

制冷行业在线学习平台
资 料 申 明
本网站只做资料收集和整理
整理不易,接受自愿打赏

联系微信号

tuzige1986 在线QQ咨询
{360自动收录;}
